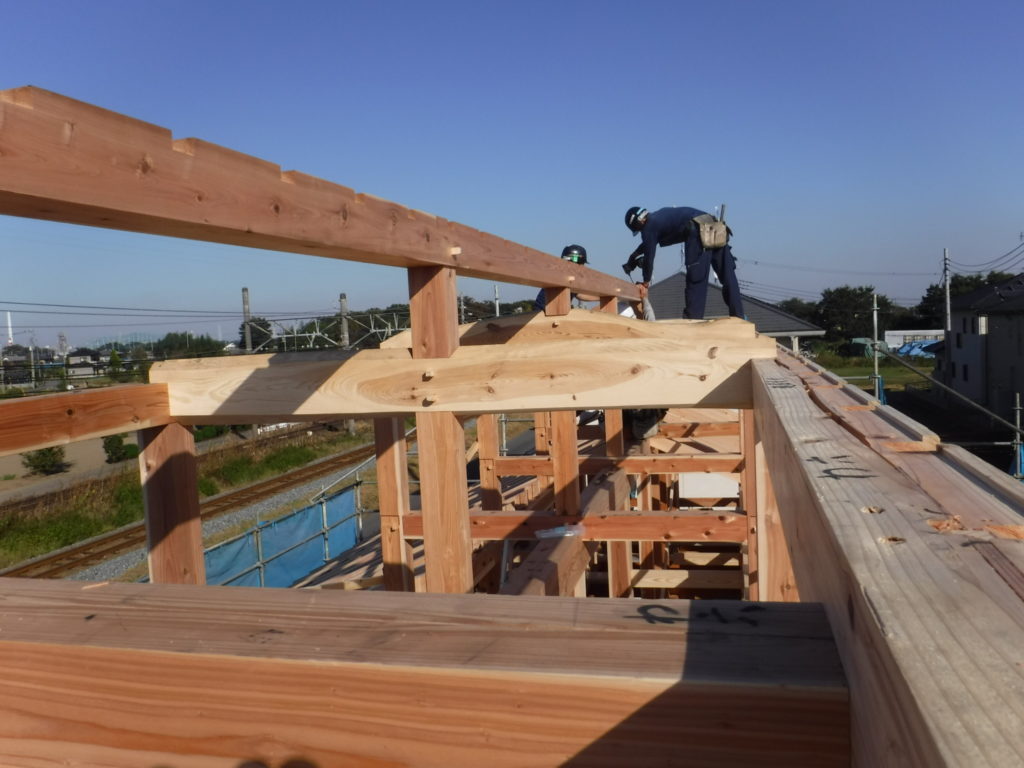

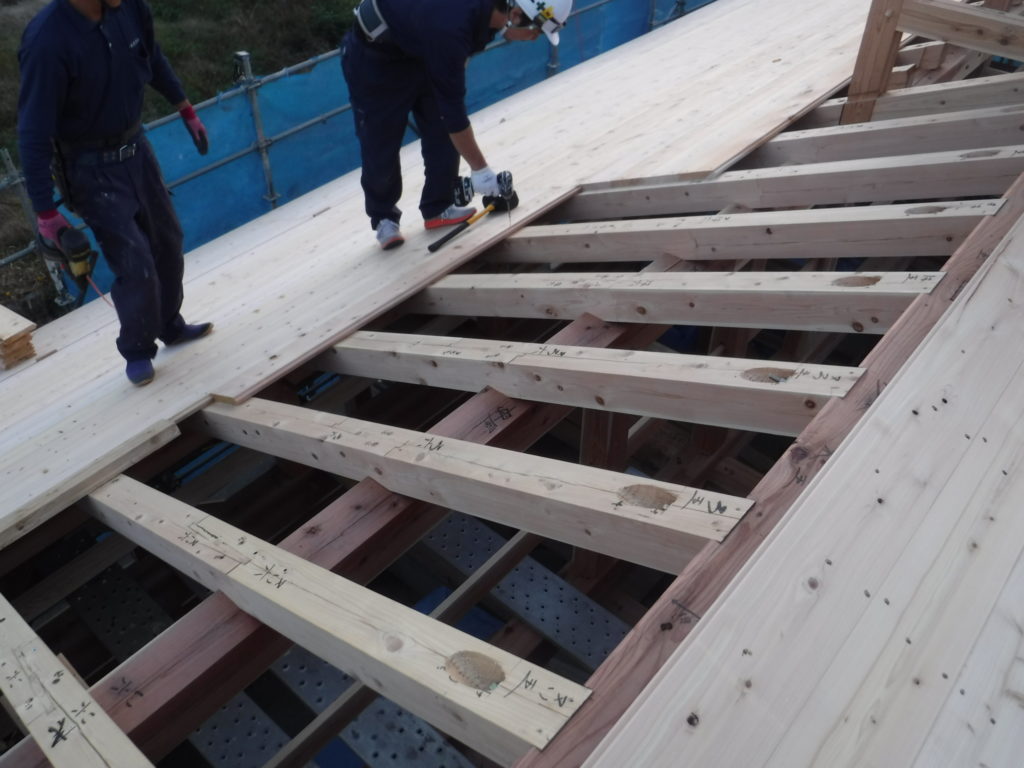

K様邸新築工事(75)上棟式①
こんにちは國分工務店です。いよいよK様邸の上棟式を迎えます。 越屋根棟木に半紙を巻き麻ひもで亀甲結びで編み上げます。(亀は万年の意味) 全て見える作りですので仮の棟木を作り下で上棟式を行うために用意しました 弊真(へいしん)の扇部分には鶴の... -
K様邸新築工事(74)むくり屋根②
こんにちは國分工務店です。本日もむくり屋根作業です。 越屋根破風板取付完了です 破風板のむくりです。 越屋根鼻隠し取付けます。大屋と同じ手順で進めます。 化粧野地板上より鼻隠しにビス打ちします。 むくりを付けた捨て垂木を取りつけます。 断熱材... -
K様邸新築工事(73)むくり屋根①
こんにちは國分工務店です。むくり屋根(屋根面ふくらんだもの)の作業です。 二段破風上段にむくりを付けます。 水上と水下の中間点を数10㎜上げます。 横材の高さの調整です。 流れに打ち付けた材が曲がります。 ピッチは1尺5寸(455)で打ち付けます。 ... -

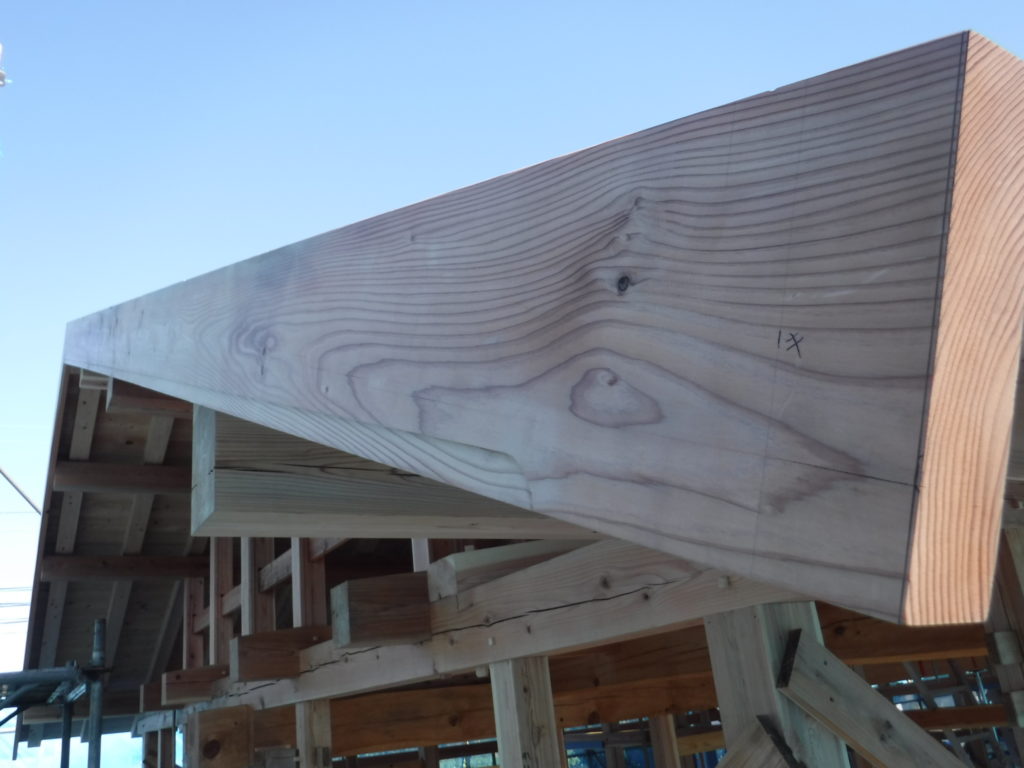

K様邸新築工事(72)破風板・鼻隠し
こんにちは國分工務店です。 梁間側母屋棟木の出鼻に取り付ける板を破風板(はふいた)と呼びます。 行間側垂木の出鼻に取り付ける板を鼻隠し(はなかくし)と呼びます。 鼻隠し小口に溝があります。 溝にビスケットの様なやとい目地材を入れます。 大穴も... -

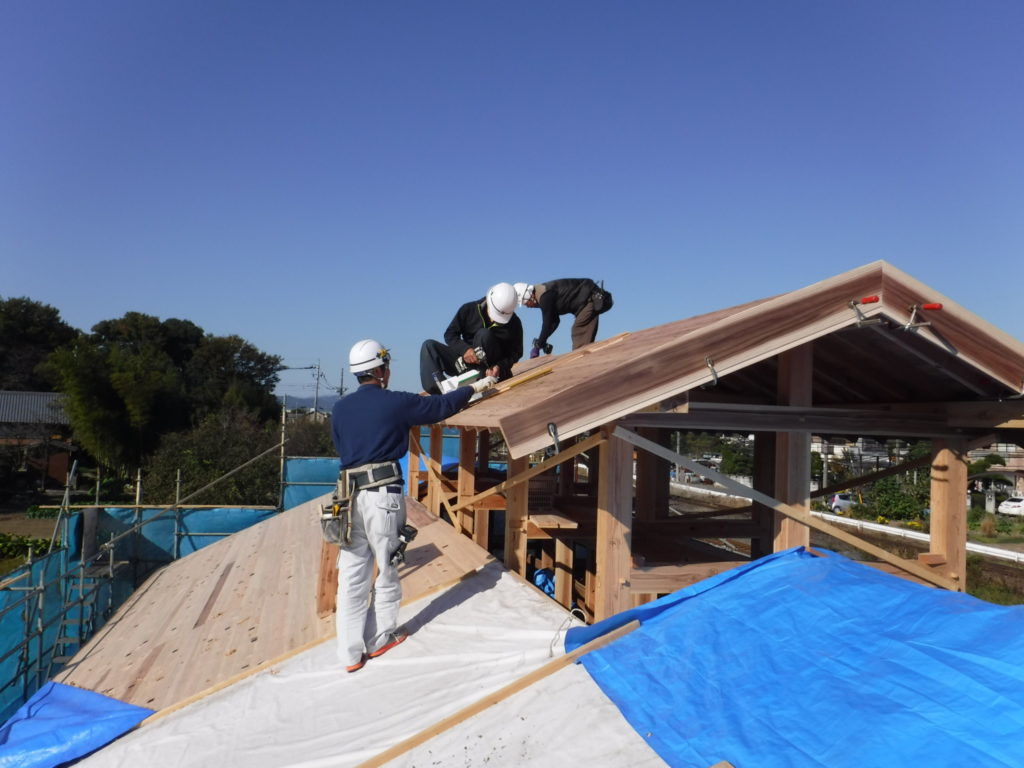

K様邸新築工事(71)越屋根
こんにちは國分工務店です。屋根の最上部に採光や風通しのための小さな屋根組をのせた越屋根作業です。 化粧野地板を貼ります。その後に越屋根の作業が始まります。 垂木打ちが始まります。面戸も取付完了しました。 化粧野地板は杉材を使用しています。 ... -

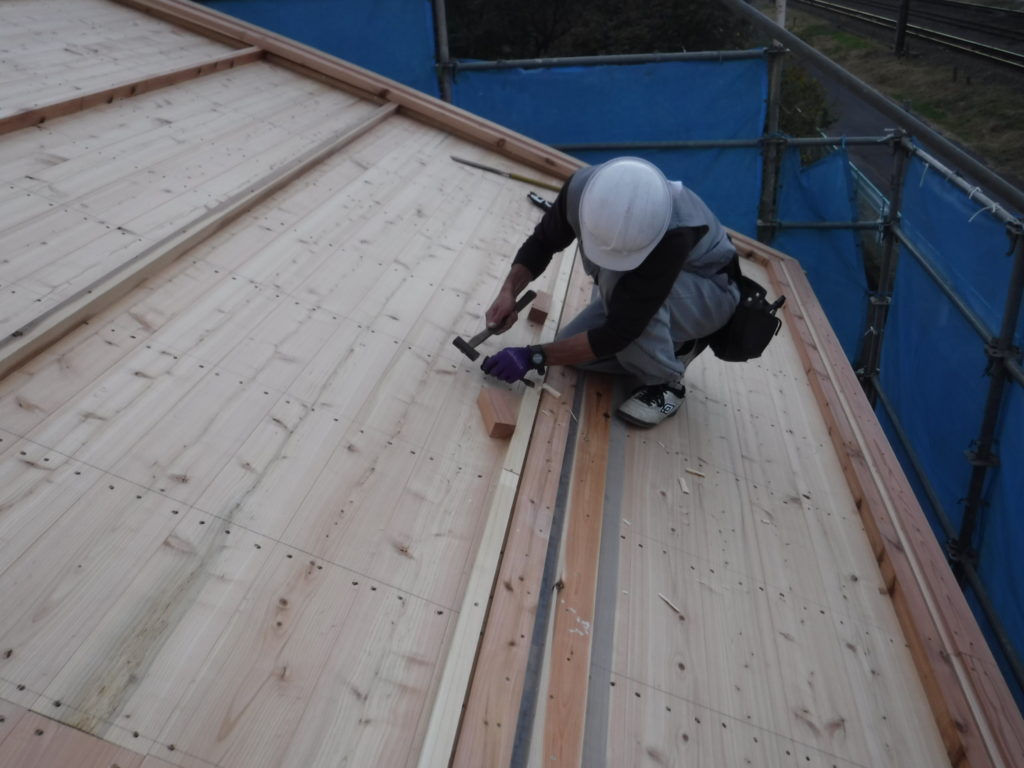

K様邸新築工事(70)化粧野地板
こんにちは國分工務店です。今朝は冷え込みが厳しく本格的な冬の気配がしてきましたね。 化粧野地板とは・・・見える屋根板です。 厚みは30㎜のさわら材です。 釘打機で釘打ちをします。 スリット部分は小屋裏換気用です。 スリット部分はステンレス製の網... -

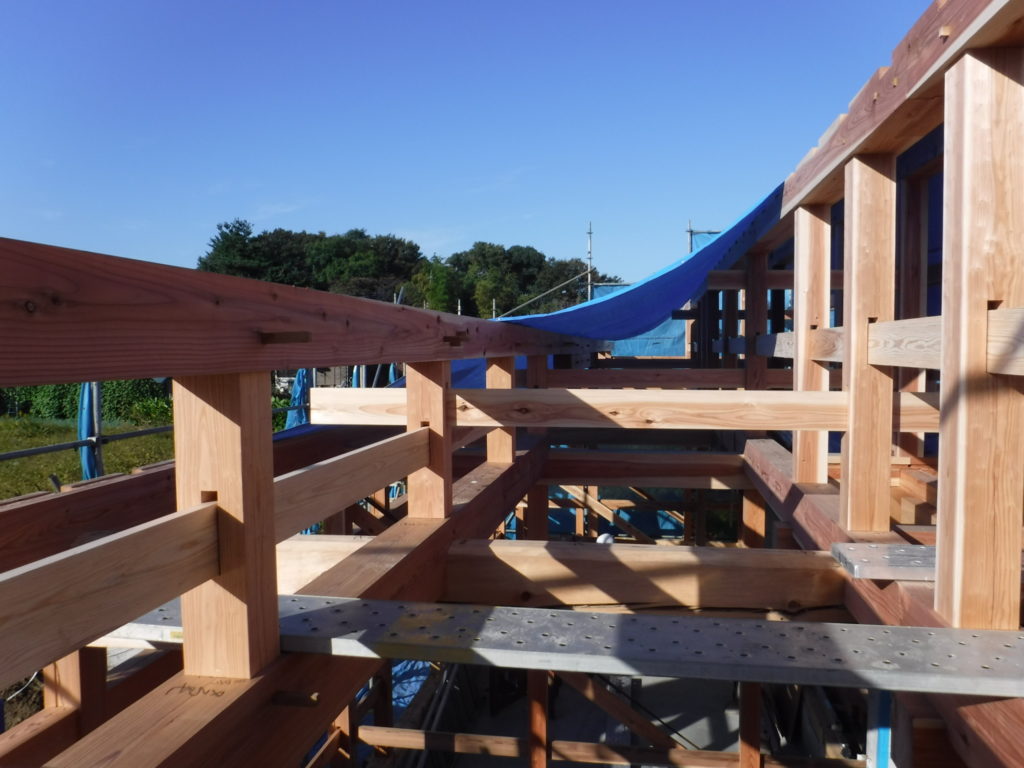

K様邸新築工事(69)垂木
こんにちは國分工務店です。 棟木に垂木が架かり始めました。 棟木部分の垂木同士のボルトで引き寄せています。 母屋部分へコーチボルトで締め付けます。 桁部分のコーチボルトで締め付けその上部に面戸が付きます。 面戸が垂木間に納まりました。隙間風止... -
K様邸新築工事(68)小屋廻り
こんにちは國分工務店です。 小屋束に通し貫後でくさび打ちをします。 化粧火打ちに込栓を打ちます。 桁追掛大栓継ぎに込栓を打ちます。 真東の垂直を確認します。 棟母屋の通りを確認します。 各所に込栓を打ち込みます。 やといホゾに込栓を打ち込み母屋... -

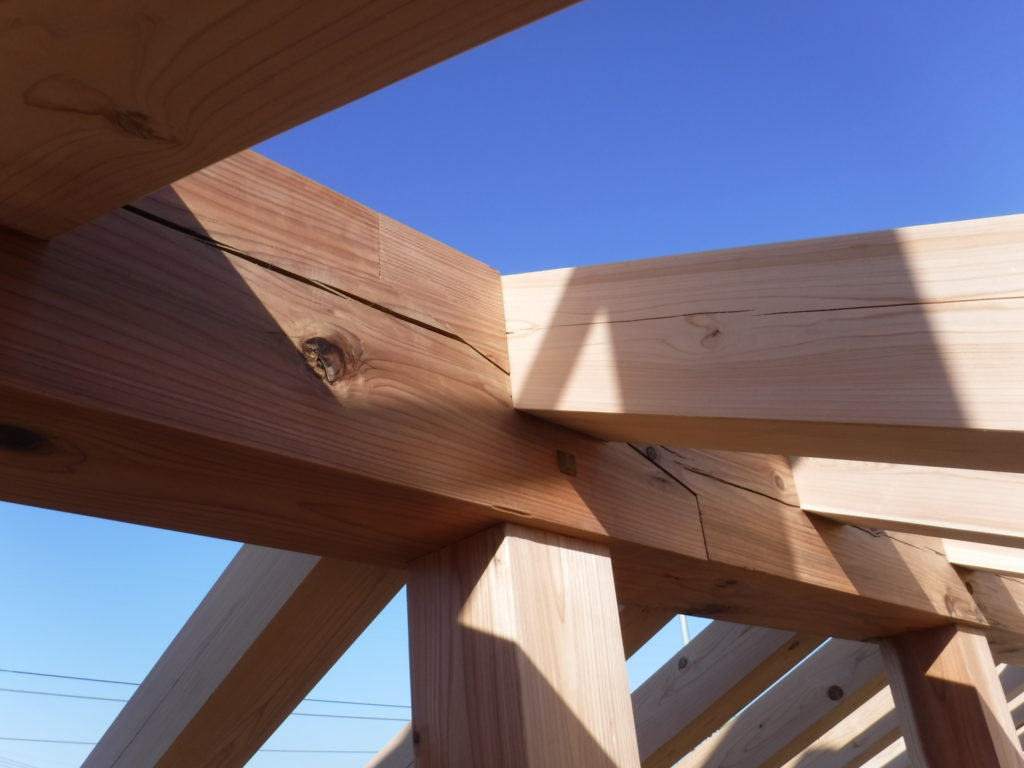

K様邸新築工事(67)建て方・太鼓梁と桁・梁
こんにちは國分工務店です。K様邸建て方が続きます。 妻梁を掛けます。 重ホゾ上部のろうそくホゾです。 この穴に込栓を打ち込みホゾが抜けないようにします。 太鼓梁を吊り上げます。 ラフタークレーン車にて吊り上げます。 定位置に着きました。 太鼓梁... -

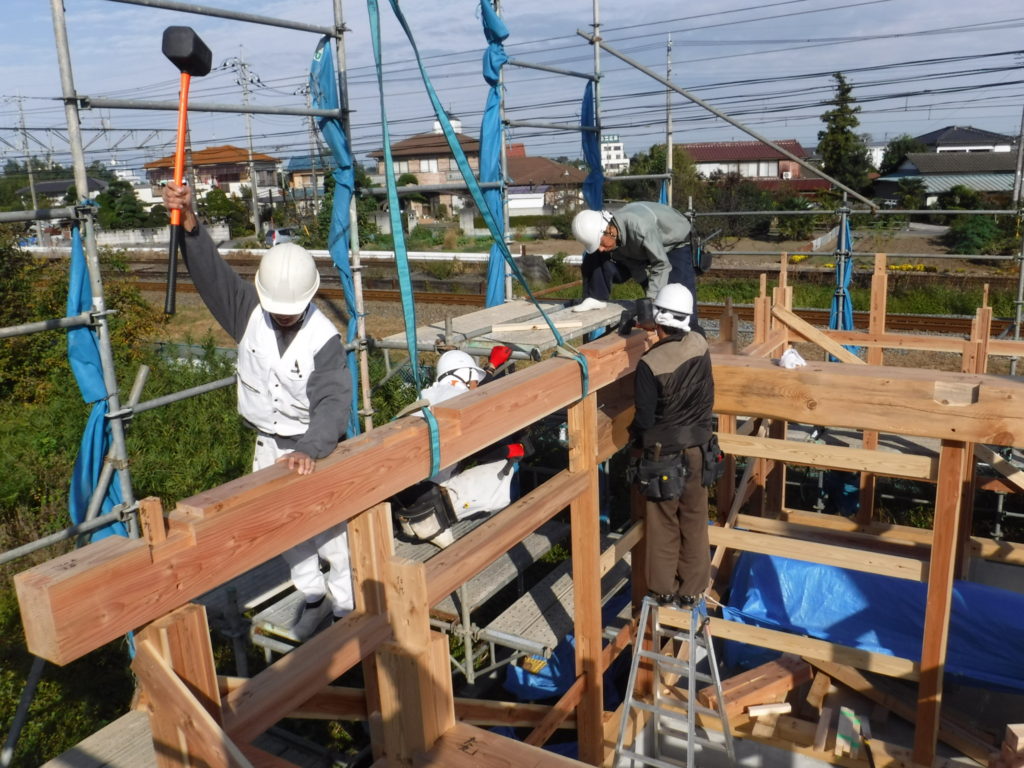

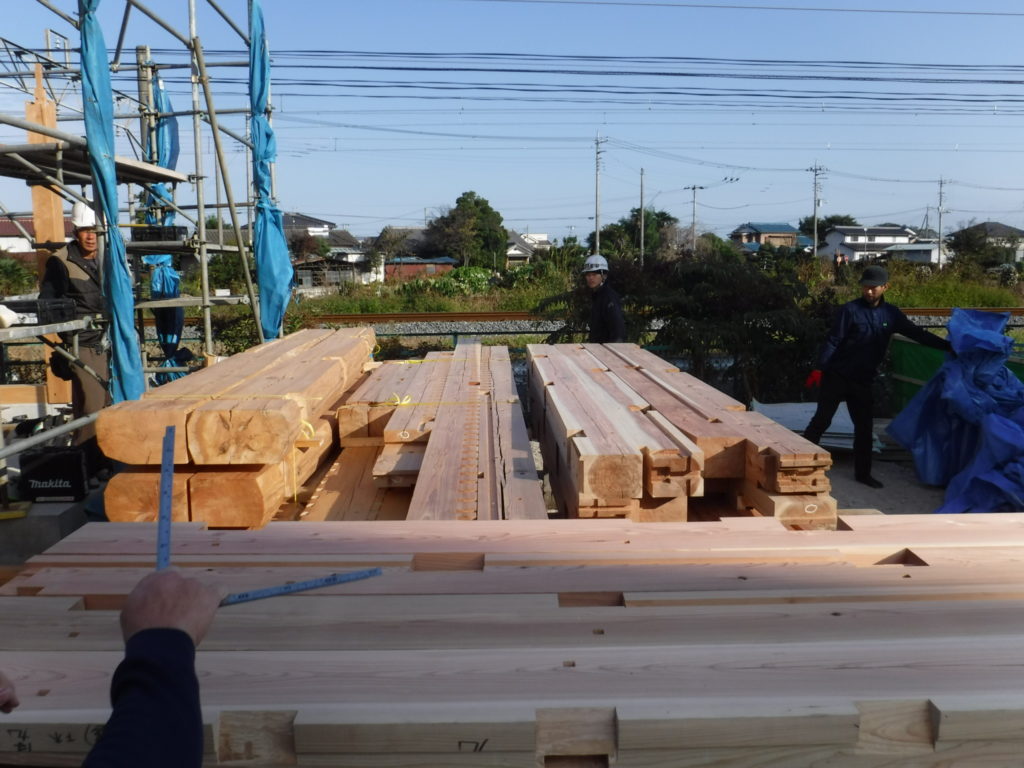

K様邸新築工事(66)建て方・地棟梁と天秤板
こんにちは國分工務店です。 ラフタークレーン車の全長です。 構造材のシートを剥がし、いよいよ建て方が始まります。 地棟梁の吊り上げが始まりました。 定位置に地棟梁が届きました。 方向が定まった所で材料を下げます。 掛け矢でたたき落します。 地棟...
